Сколько кубов грунта выкопает гусеничный экскаватор 22 т за смену: честный расчёт

Вопрос «сколько кубов копает экскаватор за смену» кажется простым, пока расчёт не доходит до реального объекта. Номинальный объём ковша нельзя просто умножить на число движений: ковш заполняется не всегда полностью, грунт после разработки увеличивается в объёме, а часть времени уходит на манёвры, зачистку и ожидание самосвалов.

Ниже покажем честную схему расчёта для гусеничного экскаватора класса 21–22 т. Если нужен расчёт под конкретный объект, посмотрите условия услуги: аренда гусеничного экскаватора в Минске и области. Для оценки достаточно размеров выемки, нескольких фотографий и информации о грунте.

СОДЕРЖАНИЕ:

Коротко

Сколько грунта разработает экскаватор 22 т за смену

Формула производительности по ковшу, циклу и загрузке
Ориентиры для котлована, траншеи и погрузки самосвалов
Разница между грунтом в массиве и после разрыхления
Чек-лист данных для точного расчёта смен

Гусеничный экскаватор Shantui SE215 на объекте в Минске — «Адванс Строй»

1) Исходные данные: экскаватор 22 т и ковш около 1 м³

В парке «Адванс Строй» работает гусеничный экскаватор Shantui SE215. По официальным характеристикам производителя, рабочая масса модели составляет 21,9 т, номинальная вместимость ковша — 1,05 м³, максимальная глубина копания — 6,49 м.

Эти параметры описывают возможности машины, но не гарантируют конкретное количество кубометров за смену. Производительность зависит от того, что именно делает экскаватор: разрабатывает грунт в котловане, грузит уже рыхлую кучу, формирует откос или точно выводит проектную отметку.

Гусеничный экскаватор Shantui 21–22 т на объекте в Минске

2) Формула производительности экскаватора

Для предварительного расчёта используют четыре величины:

  • — номинальная вместимость ковша;
  • — коэффициент наполнения ковша;
  • — длительность одного рабочего цикла в секундах;
  • — коэффициент использования времени смены.

Производительность за час = Vк × Kн × (3600 / tц) × Kи

Например, для ковша 1,05 м³, наполнения 85%, цикла 32 секунды и коэффициента использования времени 0,65 расчёт даст около 65 м³ разрыхлённого грунта в час. Но это расчётный ориентир, а не обещание: мокрая глина, глубокая выемка или большой угол поворота легко снизят результат в полтора-два раза.

Почему коэффициент времени важнее размера ковша

Из восьми часов смены экскаватор не выполняет одинаковые циклы все восемь часов подряд. В реальности время расходуется на перестановку машины, проверку отметок, очистку ковша, формирование откосов, безопасный пропуск людей и транспорта, а при погрузке — на ожидание следующего самосвала.

3) Сколько кубов экскаватор разработает за смену: ориентиры

Таблица рассчитана для восьмичасовой смены, в которой остаётся около 6–7 часов продуктивной работы. Диапазоны нужны для планирования и не являются договорной нормой.

СценарийОриентир за сменуЧто сильнее всего влияет
Перемещение рыхлой кучи, короткий поворот350–550 м³ рыхлого материалаНаполнение ковша и угол поворота
Разработка обычного грунта в отвал220–380 м³ в природном залеганииПлотность, глубина и высота забоя
Разработка с погрузкой в самосвалы200–350 м³ рыхлого материалаНепрерывная подача машин и манёвр
Мокрая глина, тесная площадка, точная доработка120–230 м³ в природном залеганииНалипание, обзор, откосы и точность

Важно: нельзя сравнивать объём грунта в проекте и объём рыхлой кучи без поправки. После разработки грунт разрыхляется и занимает больше места. Поэтому в смете на котлован могут быть одни кубометры, а при расчёте количества самосвалов — другие.

4) Четыре фактора, которые сильнее всего снижают выработку

  • Тип и влажность грунта. Песок и ранее разработанный материал набираются быстрее, чем плотный суглинок или мокрая глина.
  • Геометрия работы. Чем глубже забой и больше угол поворота от выемки к отвалу, тем длиннее цикл.
  • Требуемая точность. Быстро выбрать основной объём проще, чем аккуратно сформировать дно, откосы и проектные отметки.
  • Организация площадки. Узкий въезд, люди в рабочей зоне, неподготовленный отвал и ожидание транспорта превращают оплаченные часы в простой.

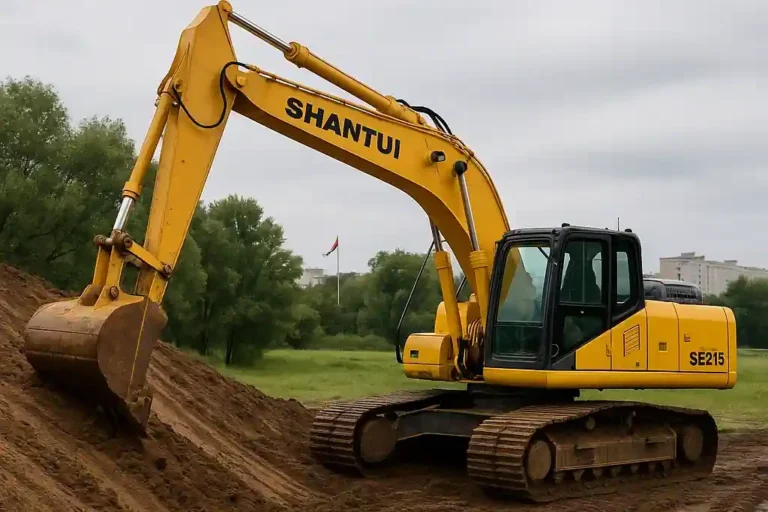

Гусеничный экскаватор планирует откосы на мягком грунте

5) Котлован, траншея и погрузка: почему результат разный

Котлован

На открытой площадке экскаватор быстро выбирает основной объём, но финальная доработка занимает непропорционально много времени. Нужно оставить безопасные откосы, не перебрать глубину и обеспечить место для складирования либо вывоза. Подробный порядок работ разобран в статье об устройстве котлована под фундамент.

Траншея

При траншее объём может быть небольшим, но производительность ограничивают точность, коммуникации, ширина рабочей полосы и необходимость переставлять машину. Здесь кубометры за час не отражают качество работы: важнее выдержать глубину и не повредить существующие сети.

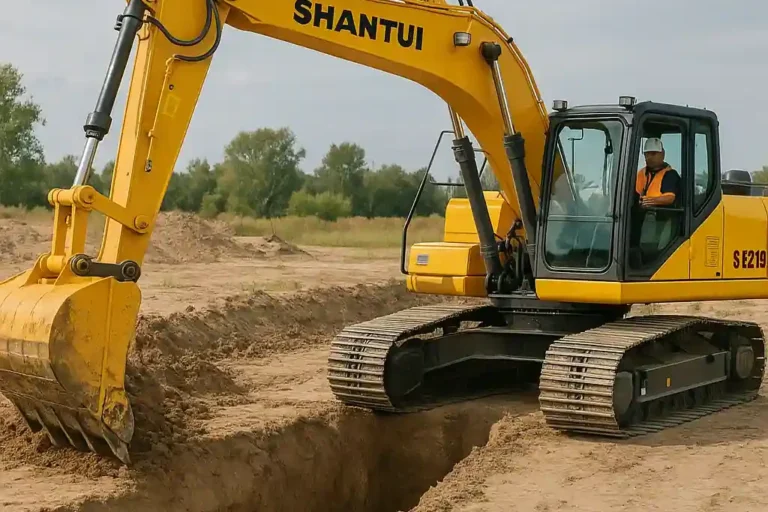

Разработка траншеи гусеничным экскаватором в Минской области

Погрузка в самосвалы

Экскаватор может работать быстро только тогда, когда следующая машина уже готова к подаче. Если транспорт возвращается позже, техника стоит с полным ковшом. Для вывоза грунта заранее определяют объём кузова, время загрузки и полный транспортный цикл.

6) Сколько самосвалов поставить под экскаватор

Сначала определяют, сколько времени занимает загрузка одной машины. При эффективном наполнении ковша около 0,8–0,9 м³ кузов объёмом 10 м³ потребует примерно 12–13 циклов плюс время на постановку и выезд.

Количество самосвалов ≈ полный транспортный цикл / интервал загрузки одной машины.

Если дорога, разгрузка и возвращение занимают 70 минут, а новая машина нужна каждые 10 минут, для непрерывной загрузки потребуется около семи машин. Если на объекте работают только три, это не ошибка — просто расчётную выработку экскаватора нужно уменьшить с учётом ожиданий. Дополнительные формулы есть в материале о расчёте колонны самосвалов.

Нужен транспорт для вывоза? Посмотрите условия аренды самосвала в Минске. Количество машин подбирают не «по привычке», а под темп погрузки и фактическое плечо.

7) Как получить точный расчёт после начала работ

Самый надёжный способ — замерить первые 30–60 минут устойчивой работы. Считают количество полных ковшей, среднюю длительность цикла и фактические простои. После первых двух загруженных машин уже видно, соответствует ли выбранная колонна темпу экскаватора.

  • зафиксируйте число рабочих циклов за 10 минут;
  • оцените среднее наполнение ковша;
  • запишите время постановки и загрузки самосвала;
  • отдельно учитывайте зачистку, перестановки и ожидания;
  • пересчитайте прогноз на оставшееся полезное время смены.
Подача гусеничного экскаватора Shantui тралом на объект

8) Чек-лист: что прислать для расчёта количества смен

  • адрес объекта и желаемая дата начала;
  • длина, ширина и глубина котлована либо траншеи;
  • вид грунта и его состояние: сухой, влажный, ранее разработанный;
  • нужно ли грузить грунт в самосвалы или можно складировать рядом;
  • фотографии подъезда, рабочей зоны и места отвала;
  • ограничения по высоте, ширине проезда и времени работы.

Итог: ответ на вопрос, сколько кубов копает экскаватор за смену, начинается не с одной «паспортной» цифры, а с условий работы. Для Shantui SE215 с ковшом 1,05 м³ ориентир может отличаться в несколько раз: рыхлая куча и короткий поворот дают высокий темп, а мокрая глина, точная планировка и ожидание транспорта его резко снижают.

Пришлите размеры и фотографии объекта — оценим объём в природном залегании, поправку на разрыхление, количество смен и необходимый транспорт. Телефон: +375 44 738-62-01 (WhatsApp, Telegram, звонки).

Другие практические материалы смотрите в разделе Земляные работы спецтехникой.

Частые вопросы о производительности гусеничного экскаватора

Короткие ответы о расчёте объёма, разрыхлении грунта, работе с самосвалами и подготовке объекта.

Нет. Ковш редко заполняется ровно на 100%, а часть смены уходит на перемещения, манёвры, зачистку, ожидание самосвалов и безопасную работу у откосов.

Для сметы земляных работ обычно нужен объём в природном залегании, а для вывоза — разрыхлённый объём. После разработки грунта становится больше, поэтому эти цифры нельзя смешивать.

При обычном грунте и подготовленной площадке основной объём может быть разработан за одну смену, но точный срок зависит от глубины, откосов, доработки отметок и организации вывоза.

Если следующая машина не успела вернуться или не может быстро подать кузов под ковш, экскаватор ждёт. Количество машин считают по транспортному циклу и времени загрузки одной машины.

Нужны размеры и глубина выемки, вид и влажность грунта, место складирования или вывоза, условия подъезда, ограничения по высоте и радиусу работы, а также фотографии площадки.

Отправляя сообщение, вы соглашаетесь с Политикой конфиденциальности

Нужно понять, сколько смен займут земляные работы?

Оставьте вводные: размеры выемки, глубину, вид грунта, адрес, фотографии подъезда и условия вывоза — оценим объём работ, количество смен и состав техники без лишних простоев.
